Odebraliśmy dwie inwestycję za ponad 27,4 mln zł

  • II etap inwestycji Bogurzynek - Mdzewo

Odebraliśmy dwie inwestycję za ponad 27,4 mln zł

W poniedziałek 15 listopada odebraliśmy dwie inwestycje "Poprawa spójności komunikacyjnej z siecią drogową TEN-T i zwiększenie dostępności zewnętrznej i wewnętrznej powiatu mławskiego poprzez rozbudowę drogi powiatowej Bogurzynek – Mdzewo nr 2343W o łącznej długości 7657 m, wraz z remontem mostu na rzece Sewerynce w m. Kowalewko" i „Rozbudowa drogi powiatowej Bogurzynek - Mdzewo nr 2343W w miejscowościach Kowalewo, Kowalewko, Dąbrowa - Etap II”. Łączna wartość obydwu zadań to ponad 27,4 mln zł.

W ramach pierwszej inwestycji realizowana była rozbudowa 4 odcinków: 1 odcinek o długości 2140 m, 2 odcinek 1180 m, 3 odcinek 2200 m i 2136,97.  Łączna długość odcinków rozbudowanej drogi wyniosła 7656,97 m. Powstały ścieżki pieszo-rowerowe o łącznej długości 2136,97 m. Poza tym dokonaliśmy remont mostu na rzece Sewerynce w Kowalewku i modernizacji 7 skrzyżowań. Powstały też barieroporęcze, zjazdy na posesje. Wykonano pobocza o długości 5520 m po stronie prawej i 7656,97 m po stronie lewej oraz odwodnienie.

Całkowita wartość tego zadania to 18 525 130,82 zł. Z czego na tą inwestycję pozyskaliśmy dofinansowanie w wysokości Rządowego Funduszu Rozwoju Dróg 14 820 104,00 zł. Poza tym Strzegowo partycypowało w kosztach przeznaczając w swym budżecie na ten cel 1126 036 zł. Gmina Wiśniewo również się dołożyła kwotą w wysokości 710 398 zł.  Wkład własny powiatu natomiast wyniósł 1 868 592,82 zł.

Natomiast drugie zadanie zaplanowane było do realizacji w latach 2020- 2021. Było kontynuacją zadania pn. "Poprawa spójności komunikacyjnej z siecią drogową TEN-T i zwiększenie dostępności zewnętrznej i wewnętrznej powiatu mławskiego poprzez rozbudowę drogi powiatowej Bogurzynek – Mdzewo nr 2343W o łącznej długości 7657 m, wraz z remontem mostu na rzece Sewerynce w m. Kowalewko", które uzyskało  dofinansowanie w poprzednim naborze wniosków o dofinansowanie w ramach Funduszu Dróg Samorządowych.

Zadanie realizowane było w ramach rozbudowy 3 odcinków:  1 odcinek od km  2+140,00 do km 3+430,10 , 2 odcinek od km 4+ 610,10 do km 5+500,00, 3 odcinek od km 7+700,00 do km 8+558,80 . Łączna długość odcinków rozbudowanej drogi wyniosła 3038,80 m. Inwestycja w szczególności obejmowała wykonanie robót ziemnych przy poszerzeniu konstrukcji jezdni i wykonaniu rowów drogowych, wykonaniu podbudowy na poszerzeniu z kruszywa łamanego, kruszywa stabilizowanego cementem i kruszywa naturalnego, wykonaniu nawierzchni bitumicznej na istniejącej jezdni i na poszerzeniu, wykonaniu zjazdów na pola, drogi gminne, zjazdów do posesji, wykonanie odwodnienia w postaci rowów otwartych i kanalizacji deszczowej, poboczy, chodników o długości 2218,5 m i ścieżki rowerowe 847,35 m oraz oznakowania.

W wyniku zawartych umów została określona całkowita wartość zadania na kwotę 8 879 056,60 zł brutto. Na tą inwestycję otrzymaliśmy dofinansowanie w wysokości 6 215 339, 62 zł z Rządowego Fundusz Rozwoju Dróg. Partycypowały w kosztach podobnie jak w poprzednim wypadku gmina Strzegowo kwotą 766 428,00 zł  i Wiśniewo kwotą 565 430,00 zł. Wkład własny powiatu zaś wyniósł 1331 858,98 zł.

Całkowita wartość obydwu zadań to 27 404 187,42 zł

  • autor: Tomasz Bielski, data: 2021-11-18

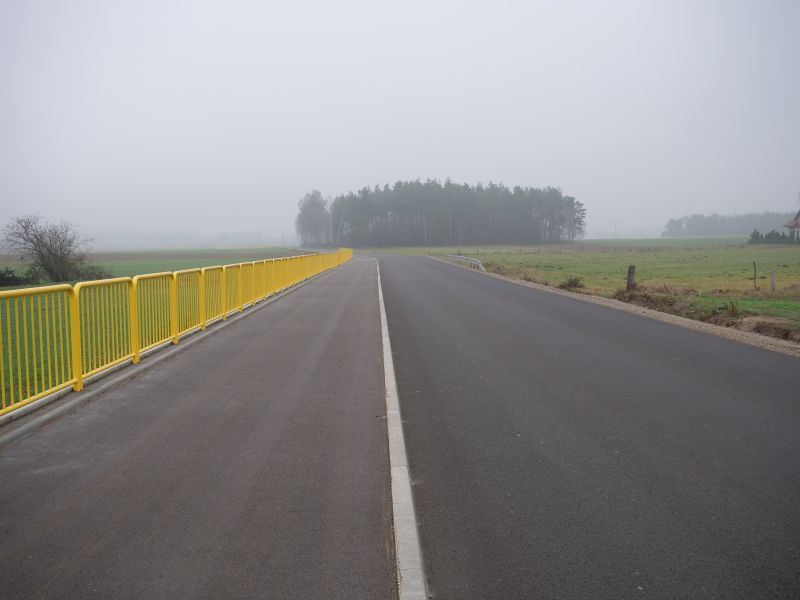

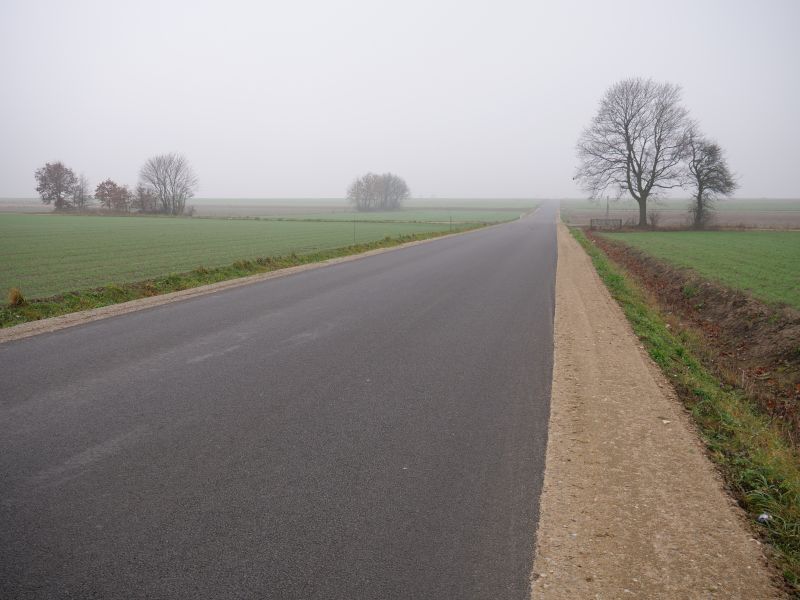

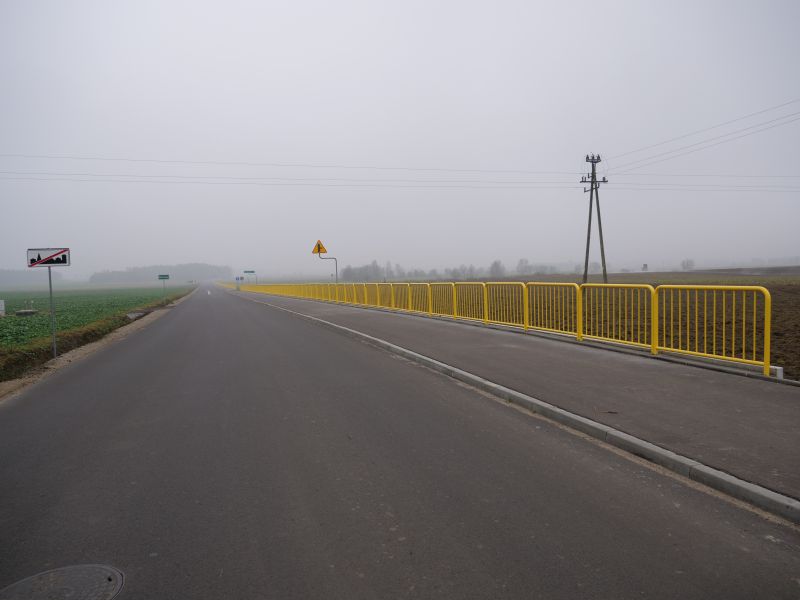

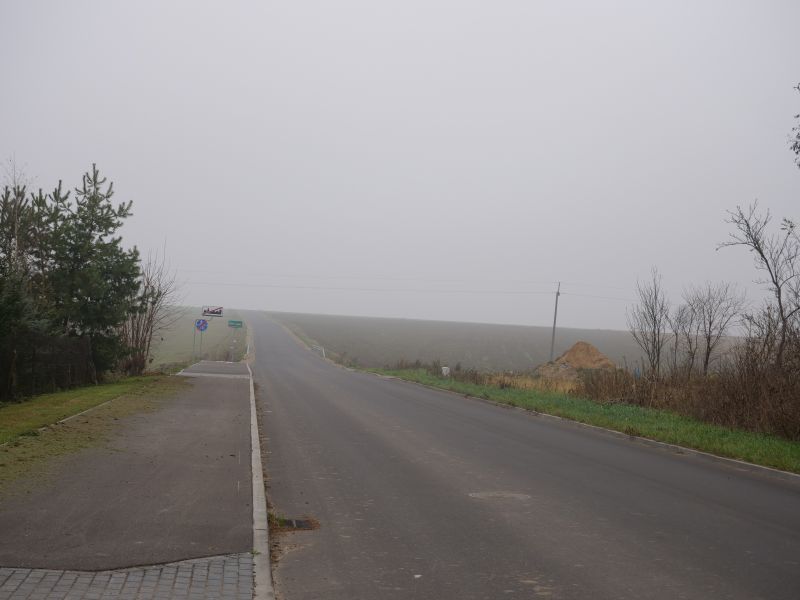

  • I etap inwestycji Bogurzynek - Mdzewo
  • I etap inwestycji Bogurzynek - Mdzewo
  • I etap inwestycji Bogurzynek - Mdzewo
  • I etap inwestycji Bogurzynek - Mdzewo
  • I etap inwestycji Bogurzynek - Mdzewo

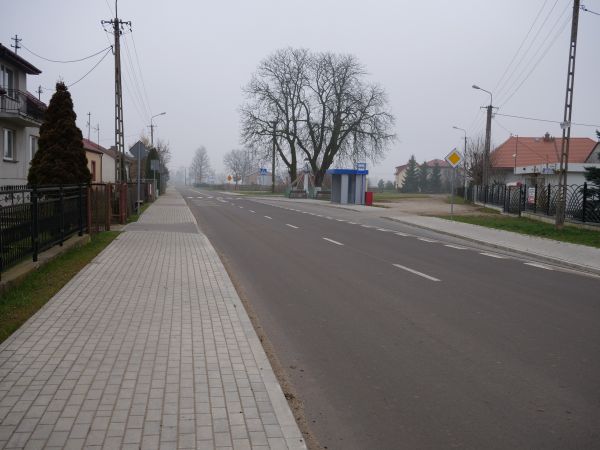

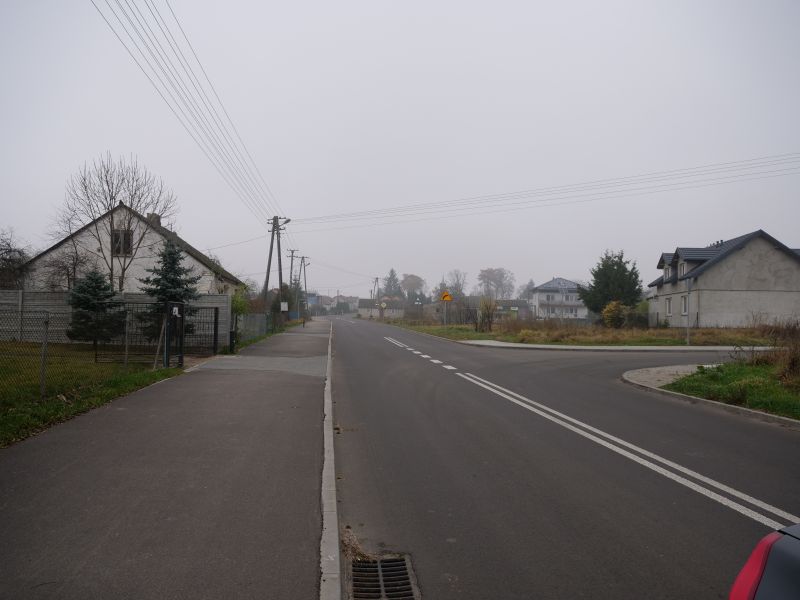

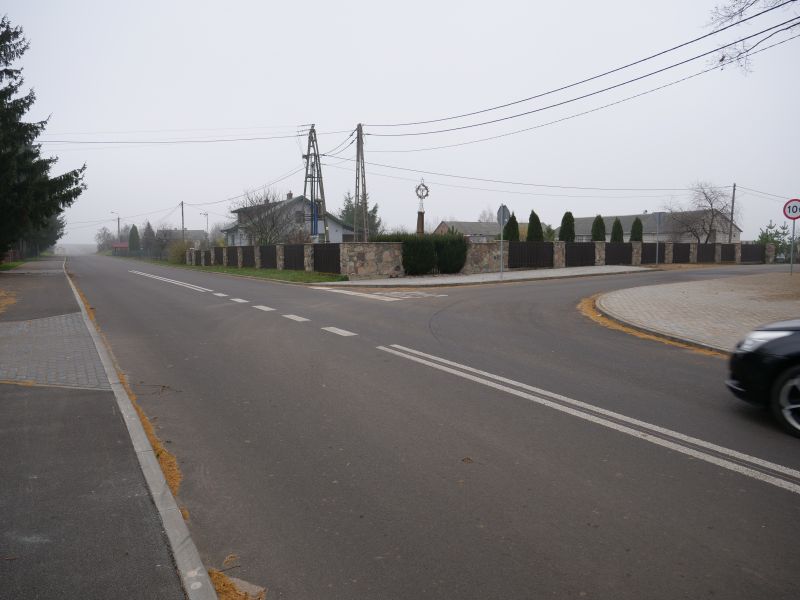

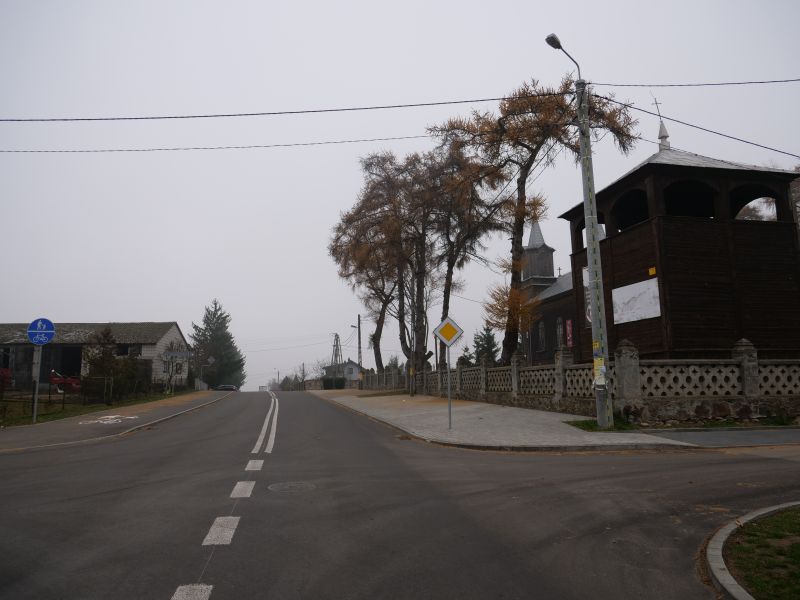

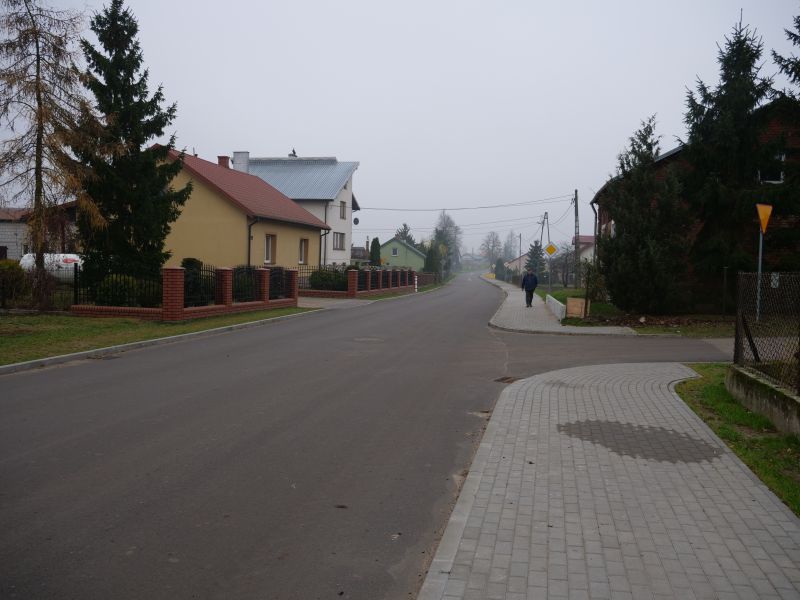

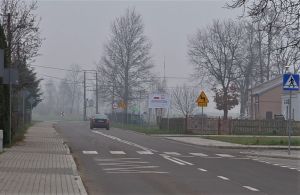

  • II etap inwestycji Bogurzynek - Mdzewo
